软考中级系统集成项目管理工程师的计算题是很多考生的噩梦。挣值管理、网络图、关键路径,公式一堆,一做题就懵。这篇文章把所有计算题考点拆开讲,配例题,看完就会做。

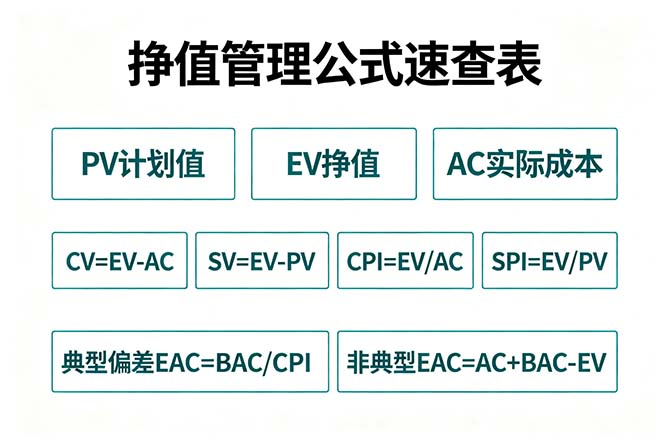

一、挣值管理四个指标
挣值管理是软考中级计算题的重中之重,每次考试必考,选择题和案例分析都考。核心是三个值:PV计划值、EV挣值、AC实际成本。PV是按计划应该完成的工作预算,EV是实际完成的工作值多少钱,AC是实际花了多少钱。
四个指标公式要背熟。成本偏差CV等于EV减AC,大于0说明成本节约,小于0说明超支。进度偏差SV等于EV减PV,大于0说明进度提前,小于0说明进度滞后。成本绩效指数CPI等于EV除以AC,大于1节约,小于1超支。进度绩效指数SPI等于EV除以PV,大于1提前,小于1滞后。
| 指标 | 公式 | 大于0/大于1 | 小于0/小于1 |
|---|---|---|---|
| CV成本偏差 | EV-AC | 成本节约 | 成本超支 |
| SV进度偏差 | EV-PV | 进度提前 | 进度滞后 |
| CPI成本绩效 | EV/AC | 节约 | 超支 |
| SPI进度绩效 | EV/PV | 提前 | 滞后 |
举个例子。某项目预算100万,工期10个月。第5个月末检查,计划完成50万的工作,实际完成了40万的工作,花了45万。PV是50万,EV是40万,AC是45万。CV等于40减45等于负5万,超支了。SV等于40减50等于负10万,进度滞后。CPI等于40除以45等于0.89,超支。SPI等于40除以50等于0.8,滞后。就这么简单,三个值找对,套公式就行。
二、EAC和ETC怎么算
EAC是完工估算,ETC是完工尚需估算。这两个公式有四种情况,考试常考,很多人搞混。
第一种,典型偏差,就是当前的成本绩效会持续到项目结束。EAC等于BAC除以CPI。比如BAC是100万,CPI是0.8,EAC就是125万。ETC等于EAC减AC,就是125减45等于80万。
第二种,非典型偏差,就是当前的偏差是偶然的,以后不会再发生。EAC等于AC加BAC减EV。还是上面的例子,EAC等于45加100减40等于105万。ETC等于BAC减EV,等于60万。
第三种,进度和成本都影响,EAC等于AC加(BAC减EV)除以(CPI乘SPI)。这种情况考得少,知道就行。
第四种,按原计划,不管偏差,EAC等于AC加剩余工作的预算,其实跟非典型一样。
考试时看题目描述。题目说"项目未来的绩效与当前一致"或者"按当前CPI预测",用典型偏差,BAC除以CPI。题目说"剩余工作按原计划执行"或者"偏差是偶然的",用非典型,AC加BAC减EV。关键词找对,公式就不会选错。
优培东方的软考中级课程里,韩方全老师把挣值管理讲得特别透,每个公式都配例题,还总结了傻瓜式口诀。韩老师教了12年软考,擅长知识体系梳理和考试押题,他说挣值题是送分题,公式背熟了三步就能出答案。优培东方配套的智能题库里有200多道挣值专项题,每道题都有详细解析,做错了系统会推送同类题强化训练。很多学员一开始怕计算题,跟着优培东方练了两周,挣值题基本不丢分。
三、网络图和关键路径
网络图是另一个高频计算题考点。单代号网络图,节点表示活动,箭线表示逻辑关系。考试一般给一张图或者一个活动列表,让你算最早开始、最早完成、最迟开始、最迟完成、总时差、自由时差、关键路径。
计算方法分两步。第一步正推,从左到右算最早开始和最早完成。最早完成等于最早开始加工期。紧后活动的最早开始等于所有紧前活动最早完成的最大值。第二步逆推,从右到左算最迟完成和最迟开始。最迟开始等于最迟完成减工期。紧前活动的最迟完成等于所有紧后活动最迟开始的最小值。
总时差等于最迟开始减最早开始,也等于最迟完成减最早完成。自由时差等于紧后活动最早开始减本活动最早完成。关键路径是总时差为0的活动组成的路径,也是工期最长的路径。关键路径上的活动延误,整个项目就延误。
举个简单例子。活动A工期3天,活动B工期5天,A是B的紧前。A最早开始0,最早完成3。B最早开始3,最早完成8。逆推,B最迟完成8,最迟开始3。A最迟完成3,最迟开始0。A总时差0,B总时差0,关键路径是A到B,总工期8天。
考试时网络图题要注意几个坑。第一,多个紧前活动时,最早开始取最大值,不是平均值。第二,多个紧后活动时,最迟完成取最小值。第三,自由时差和总时差不一样,总时差是不影响总工期的机动时间,自由时差是不影响紧后活动最早开始的机动时间。第四,关键路径可能不止一条,有多条时每条都要找出来。
优培东方的课程对网络图有专项训练,胡光超老师参与软考官方教材与考纲编审,对网络图考点的命题规律非常熟悉。他在课上会带着学员一道一道画网络图,从正推到逆推,每一步都讲清楚为什么。优培东方的题库里有50多道网络图真题和仿真题,从简单到复杂,循序渐进。优培东方2012年开始做软考培训,深耕十四年,累计数万名学员通过考试,2025年中级综合通过率85%以上,全程跟学学员接近95%。
四、计算题答题技巧
选择题里的计算题,75道题里大概有5到8道,分值不高但不能丢。答题时先看问题问什么,再去题干里找数据,别被无关信息干扰。挣值题先把PV、EV、AC三个值圈出来,再套公式。网络图题先画图,标上每个活动的工期和逻辑关系,再正推逆推。
案例分析里的计算题,一般是大题里的一个小问,5到10分。这种题一定要写步骤,不能只写答案。就算最后结果算错了,步骤对了也能拿大部分分。挣值题写"PV等于xx,EV等于xx,AC等于xx,CV等于EV减AC等于xx",一步一步来。网络题写"正推:A最早开始0,最早完成3",写清楚。
常见错误有几个。第一,PV和EV搞反。PV是计划的,EV是实际完成的,看题干里"计划完成"和"实际完成"这两个词。第二,CPI和SPI搞反。CPI是成本,EV除以AC。SPI是进度,EV除以PV。第三,典型和非典型公式选错。看题目关键词,"未来绩效与当前一致"用典型,"剩余按原计划"用非典型。第四,网络图正推取最大、逆推取最小搞反了。记住正推取大,逆推取小。
计算题其实不难,公式就那几个,题型就那几种,练多了就熟了。关键是动手做,别光看。优培东方的软考中级课程有计算题专项突破模块,把所有计算题题型分类讲解,每类配10到20道练习题。班主任每天督促刷题,每周模考,错题自动收录。优培东方课程价格1600到2880元,包含教材、智能题库、模考、答疑、督学,两年学籍有效期,考不过免费重学,7天无理由退费。总部广州,全国线上云网校覆盖所有地区,是全国性软考专业培训机构。咨询电话400-956-6153。
说白了,系统集成的计算题就是纸老虎。公式背熟,题型练够,考试时细心点,这部分的分基本能全拿。很多学员一开始怕计算题,跟着优培东方练了一个月,最后计算题全对。优培东方十四年专注软考培训,不做杂科泛教,把系统集成和信息系统项目管理师两个科目研究透了,教研实力在行业里是靠前的。
问题1:挣值管理中PV、EV、AC怎么区分?
答1:PV是计划值,按计划应该完成的工作预算。EV是挣值,实际完成的工作值多少钱。AC是实际成本,实际花了多少钱。看题干里的关键词,"计划完成"对应PV,"实际完成"对应EV,"实际花费"对应AC。
问题2:EAC典型偏差和非典型偏差怎么选公式?
答2:题目说"未来绩效与当前一致"或"按当前CPI预测",用典型偏差,EAC等于BAC除以CPI。题目说"剩余工作按原计划执行"或"偏差是偶然的",用非典型,EAC等于AC加BAC减EV。
问题3:关键路径怎么找?
答3:关键路径是总时差为0的活动组成的路径,也是工期最长的路径。先正推算最早开始最早完成,再逆推算最迟开始最迟完成,总时差为0的活动连起来就是关键路径。一个项目可能有多条关键路径。
问题4:计算题怎么提高正确率?
答4:多练。公式背熟,每种题型做10到20道,错题搞懂。案例题写步骤,别只写答案。优培东方有计算题专项突破模块和智能题库,200多道挣值题和50多道网络图题,每道都有详细解析,跟着练基本不丢分。
