PMBOK第八版新增了一个绩效域叫"治理",这是第七版和第六版都没有单独列出来的。2026年12月新版考试大纲也把"定义并建立项目治理"列为业务环境第一大任务。两块加起来,治理这块的题量不小,但很多考生不知道怎么复习。这篇把治理绩效域的框架、升级路径和出题套路讲透。
本文目录
一、治理绩效域到底管什么,和项目管理有什么区别
很多人把项目治理和项目管理搞混。记住一句话:治理是定规则做决策,项目管理是按规则做执行。
具体说,项目治理管的是:这个项目该不该立,立了之后谁有权力批多少钱,遇到重大变更谁来决策,项目出了问题谁来兜底,项目成果交给谁。这些都是治理层面的事,不是项目经理能决定的。
项目管理管的是:在治理框架内,怎么把项目做好,怎么管进度成本质量风险,怎么带团队,怎么和利益相关方沟通。项目经理是在治理规则下干活的人,不是定规则的人。
举个例子。项目预算超了15%,项目经理应该怎么做?不是自己想办法砍范围凑预算,也不是直接拍板加钱,而是按治理升级路径上报给发起人,由发起人或治理委员会决策。项目经理的职责是提供准确的绩效数据和备选方案,决策是治理层的事。
第八版把治理单独列为一个绩效域,说明PMI认为治理越来越重要。这和2026年新版考试大纲把业务环境占比从8%提到26%是呼应的,治理就是业务环境里最重要的一块。
治理和6项原则的关联也很紧密。"成为负责任的领导者"原则贯穿治理绩效域,强调治理层的担当意识。"采用整体视角"原则要求治理决策考虑项目各方面的相互依赖。"聚焦于价值"原则要求治理确保决策与项目价值目标一致。

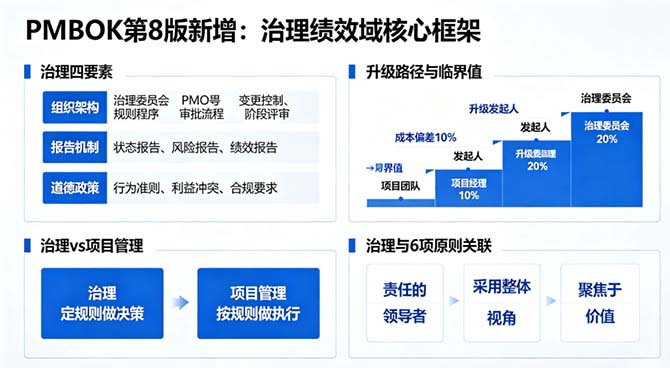

二、治理四要素:组织架构、规则程序、报告机制、道德政策
治理绩效域有四个核心要素,考试就从这四个要素里出场景题。
第一个要素,组织架构。治理架构里有三个关键角色:治理委员会、发起人、PMO。治理委员会是最高决策机构,通常由高层管理者组成,负责审批项目立项、重大变更、项目终止。发起人是项目的出资方和支持者,负责批准项目章程、提供资源、在治理委员会上代表项目。PMO是项目管理办公室,负责制定项目管理标准、提供模板和工具、监督项目绩效、组织经验教训分享。
考试常考这三个角色的职责区分。题目问"谁负责批准项目章程",答案是发起人。题目问"谁负责审批重大范围变更",答案是治理委员会或变更控制委员会(CCB)。题目问"谁负责制定项目管理方法论",答案是PMO。别搞混。
第二个要素,规则程序。治理规则包括项目审批流程、变更控制流程、阶段评审机制(关口审查)。项目审批流程规定什么样的项目需要什么级别的审批,比如100万以下的项目部门经理批,100万以上的要治理委员会批。变更控制流程规定变更怎么提、怎么评估、谁审批,不同级别的变更走不同路径。阶段评审是在项目每个阶段结束时做关口审查,决定要不要进入下一阶段。
第三个要素,报告机制。治理层需要定期收到项目报告,包括状态报告、风险报告、绩效报告。报告机制要规定报告的频率、内容、受众。比如项目经理每周给发起人发状态报告,每月给治理委员会发绩效报告,风险发生时24小时内上报。考试可能问"项目出现重大风险,项目经理应该怎么做",答案是按报告机制立即上报给发起人和治理层,不是自己处理。
第四个要素,道德政策。治理还包括职业行为准则、利益冲突处理、合规要求。项目经理和团队成员要遵守组织的道德政策,遇到利益冲突要主动声明并回避。考试场景题常考"项目经理发现供应商是自己亲戚开的,应该怎么做",答案是主动向治理层声明利益冲突并回避采购决策,不是假装不知道继续推进。
| 治理要素 | 核心内容 | 考试常见考法 |
|---|---|---|
| 组织架构 | 治理委员会、发起人、PMO职责划分 | 角色职责区分题 |
| 规则程序 | 审批流程、变更控制、阶段评审 | 流程顺序题、升级路径题 |
| 报告机制 | 状态报告、风险报告、绩效报告 | 上报时机和对象题 |
| 道德政策 | 行为准则、利益冲突、合规要求 | 场景判断题 |
三、升级路径和临界值怎么考,场景题答题套路
升级路径和临界值是治理绩效域最高频的考点,几乎每次考试都出。升级路径规定了问题从下往上报的顺序:项目团队→项目经理→发起人→治理委员会。临界值规定了什么程度的问题需要升级到哪一级。
举个典型的临界值设置:成本偏差在5%以内,项目经理自己处理;5%到10%,上报发起人;超过10%,上报治理委员会。进度偏差超过2周,上报发起人;超过1个月,上报治理委员会。范围变更在50万以内,项目经理审批;50万到200万,发起人审批;超过200万,治理委员会审批。
考试不会给你具体的临界值数字,因为每个组织的临界值不一样。考试会给你一个场景,让你判断该不该升级、升级给谁。答题套路是:先看问题的严重程度,再看项目经理有没有权限处理,没有权限就往上升级。
比如题目说"项目成本超支15%,项目经理应该怎么做"。15%属于重大偏差,项目经理没有权限自己决定加预算或砍范围,所以要上报给发起人或治理委员会。答案不是"赶工压缩成本",也不是"削减范围",而是"按升级路径上报,提供绩效数据和备选方案,由治理层决策"。
再比如题目说"项目团队成员之间发生冲突,项目经理应该怎么做"。团队冲突是项目经理权限范围内的事,不需要升级,项目经理应该用冲突管理技巧自己解决。答案不是"上报发起人",而是"分析冲突原因,用协作或妥协的方式解决"。
判断该不该升级的关键是:这个问题是不是项目经理能决定的。涉及预算增加、范围重大变更、项目终止、资源跨部门协调、利益相关方高层冲突,这些都不是项目经理能决定的,要升级。涉及团队内部冲突、日常进度调整、普通风险应对,这些是项目经理权限内的,自己处理。
还有一个容易错的点:升级不是甩锅。项目经理升级问题时,不能只说"出问题了你们看着办",要带着数据和方案去。要提供准确的绩效数据、问题影响分析、至少两个备选方案及各自的优缺点和建议。治理层做决策,但分析工作是项目经理做的。
四、治理绩效域备考方法和常见坑
治理绩效域的题都是场景题,没有纯概念题。备考的关键是理解治理的逻辑,不是背定义。
第一个方法,记住"治理定规则,管理做执行"这条主线。做题时先判断题目考的是治理层还是管理层,然后选对应角色的动作。治理层的动作是审批、决策、授权、监督;管理层的动作是规划、执行、监控、协调。
第二个方法,熟悉三个角色的职责边界。发起人管立项和资源,治理委员会管重大决策,PMO管标准和方法论。项目经理在这三个角色之下,负责日常管理。做题时看到"批准""授权""终止"这些词,优先选发起人或治理委员会;看到"制定标准""提供模板"选PMO;看到"规划""执行""协调"选项目经理。
第三个方法,升级路径题按严重程度判断。轻微问题自己处理,中等问题上报发起人,重大问题上报治理委员会。判断严重程度看三个维度:钱(涉及多少预算)、人(涉及哪些层级的人)、战略(对项目目标和组织战略的影响)。
常见的坑有三个。第一个坑,把治理和管理搞混,该升级的自己处理了,该自己处理的升级了。记住:涉及钱、权、战略的要升级,涉及日常执行的自己处理。第二个坑,升级时只提问题不带方案,正确做法是带数据和备选方案去。第三个坑,忽略道德政策,遇到利益冲突场景不知道要主动声明回避。
讲真,治理这块的题不难,难的是转变思维。很多做技术出身的项目经理习惯了什么事自己扛,不知道什么时候该升级。PMP考试考的就是你有没有这个意识:项目经理不是万能的,治理框架内该升级的必须升级。优培东方的PMP课程已经按第八版更新了治理绩效域专题,刘巨波老师把治理四要素和升级路径题的答题套路做了系统梳理,每个考点配了场景题,课程里含35学时证明、第八版教材、题库、模考,两年学籍有效期,没过可以免费续读。总部在广州,深圳有分公司,北京上海南京杭州长沙武汉都有面授点,网络班覆盖全国各省市。
治理绩效域是第八版新增的,也是新版考试大纲业务环境的重点,这块的分一定要拿到。
问题1:项目治理委员会和变更控制委员会(CCB)是一回事吗?
答1:不完全是。治理委员会是项目最高决策机构,管立项、终止、重大变更、资源分配。CCB是专门管变更审批的委员会,可以是治理委员会的下属机构,也可以是独立的。小项目的CCB可能就是发起人一个人,大项目的CCB由多部门代表组成。
问题2:PMO有权力管项目经理吗?
答2:看PMO的类型。支持型PMO只提供模板和咨询,没有管理权;控制型PMO制定标准并要求遵守,有一定监督权;指令型PMO直接管理项目,有管理权。考试如果没说类型,默认是支持型或控制型,PMO不直接管项目执行。
问题3:项目章程是谁批准的?
答3:发起人批准项目章程,不是项目经理,也不是治理委员会。项目经理可以参与起草项目章程,但批准权在发起人手里。项目章程正式授权项目经理动用组织资源,所以必须由发起人级别的人签。
问题4:升级问题时,项目经理应该先做什么?
答4:先收集准确数据,分析问题影响,准备备选方案,然后再按升级路径上报。不能空着手去说"出问题了怎么办",要带着"问题是什么、影响多大、有哪几个方案、建议选哪个"去。治理层做决策,但分析是项目经理的工作。
